STATUS

建設状況

E1A 新東名高速道路(新秦野IC-新御殿場IC)の進捗状況

現在の工事の進捗状況をご案内しています。

  • 予定路線
    基本計画
    整備計画

  • 機構協定
    締結
    国交大臣
    事業許可

  • 測量調査

  • 設計協議

  • 用地幅杭
    設置

  • 用地取得

  • 工事

  • 完成開通

進捗状況のステータスについての解説

橋梁の進捗

完成橋数 完成延長
※1
進捗率
(完成延長ベース)
主な施工中箇所
2026年2月末 24/31橋 6.6/8.9km 74% 中津川橋【やどりき双扇橋※4】(上下線)
河内川橋【山北天空大橋※4】(上下線)
河内川第二橋(下り線)
尺里川橋(上下線)

トンネルの進捗

完成
トンネル数
完成延長
※2
進捗率
(完成延長ベース)
主な施工中箇所
※4
2026年2月末 12/14本 20.7/24.6km 84% 高松トンネル(上下線)

土工の進捗

完成延長
※3
進捗率
(完成延長ベース)
主な施工中箇所
※4
2026年2月末 11.5/17.4km 66% 山北スマートIC(仮称)付近
小山PA(仮称)および小山スマートIC(仮称)付近

舗装工事等については本体構造物が完成した箇所から順次実施

  • 本線橋梁のうち、橋梁本体構造物(道路付属物を含まない)が完成した延長
  • トンネル本体構造物(覆工まで)が完成した延長
  • 本線土工のうち、路床までが完成した延長
  • 構造物名称はいずれも工事中の仮称(ただし、やどりき双扇橋・山北天空大橋は供用後名称)

画像を押すと、工事箇所についての情報を
ご確認いただけます。

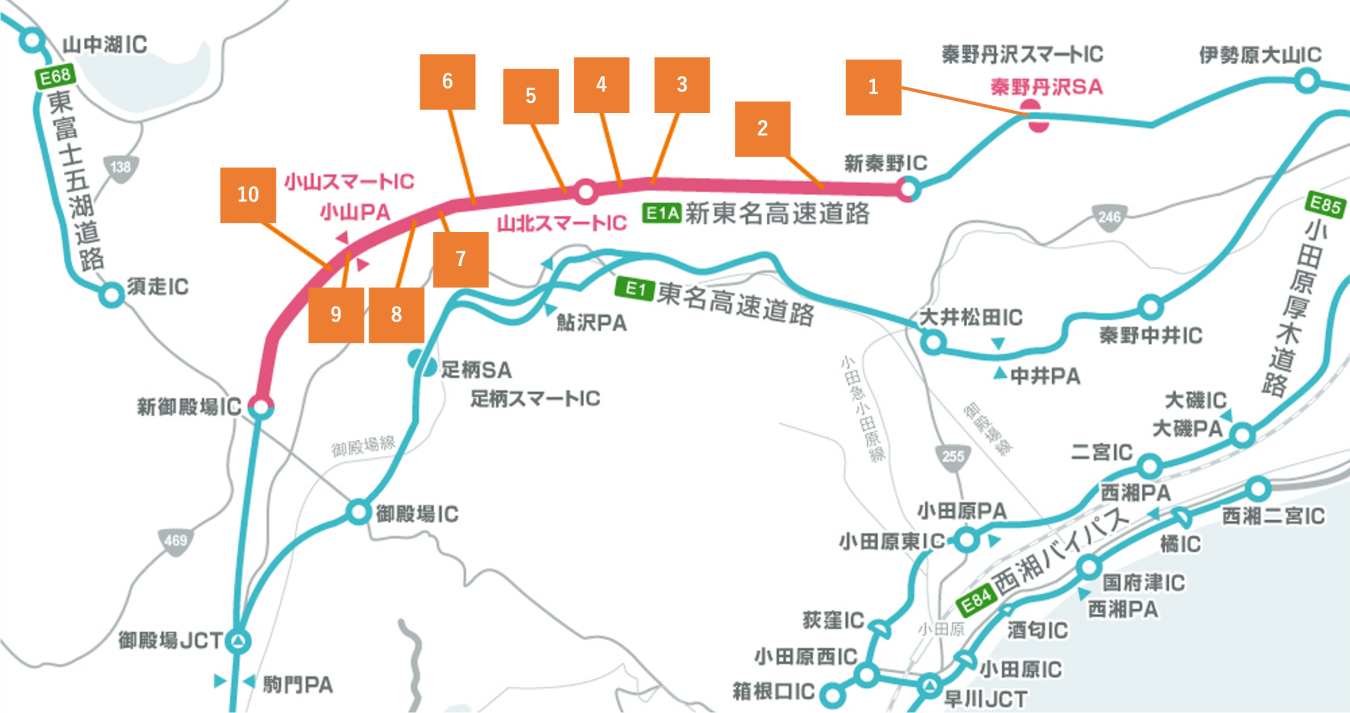

工事箇所
  • 1

    秦野丹沢SA

    秦野丹沢SA
  • 2

    中津川橋(やどりき双扇橋)

    中津川橋(やどりき双扇橋)
  • 3

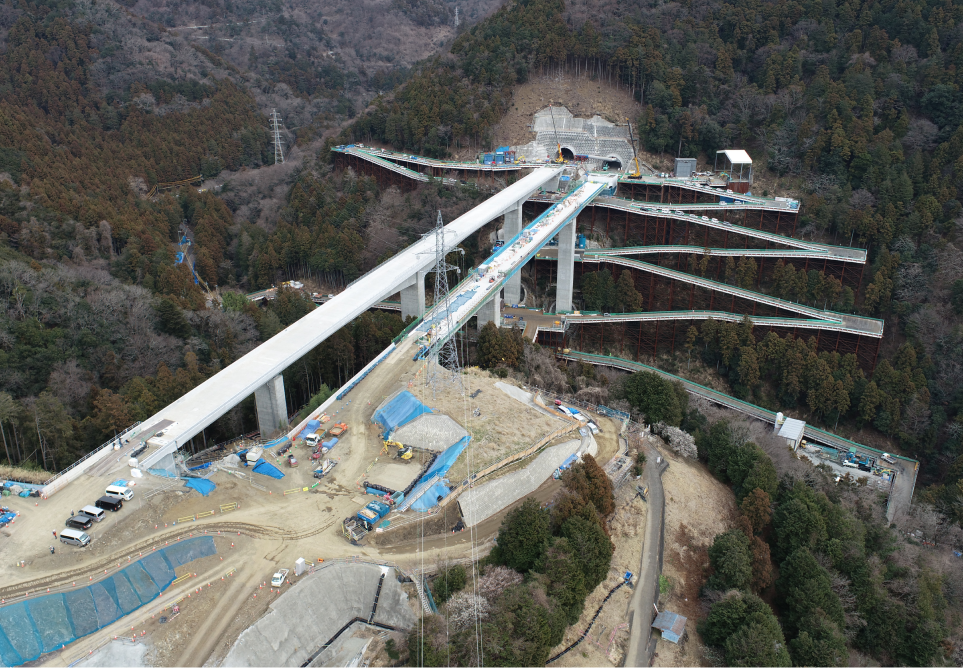

    尺里川橋

    尺里川橋
  • 4

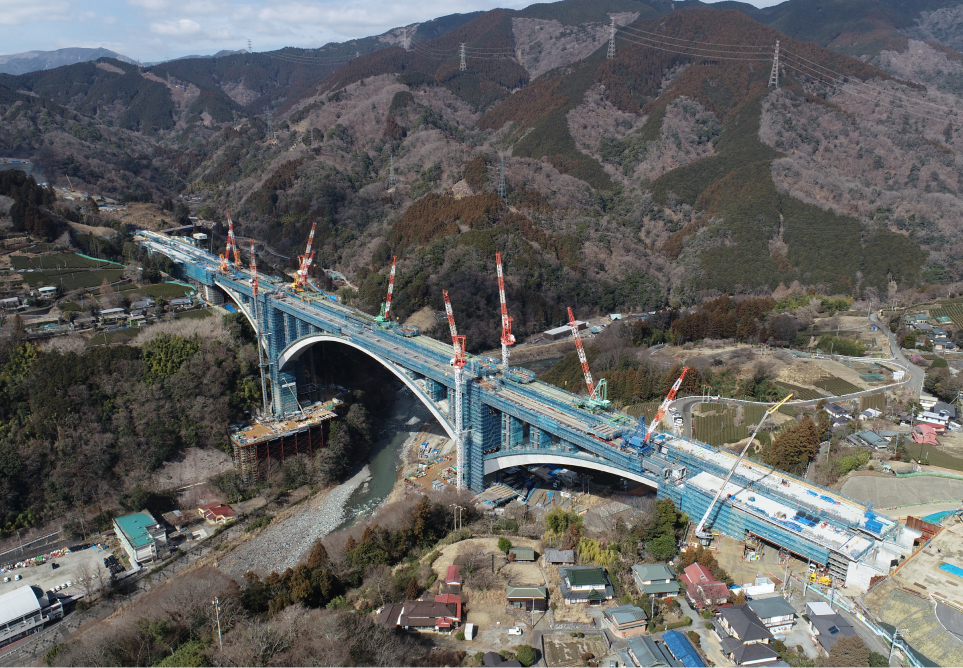

    河内川橋(山北天空大橋)

    河内川橋(山北天空大橋)
  • 5

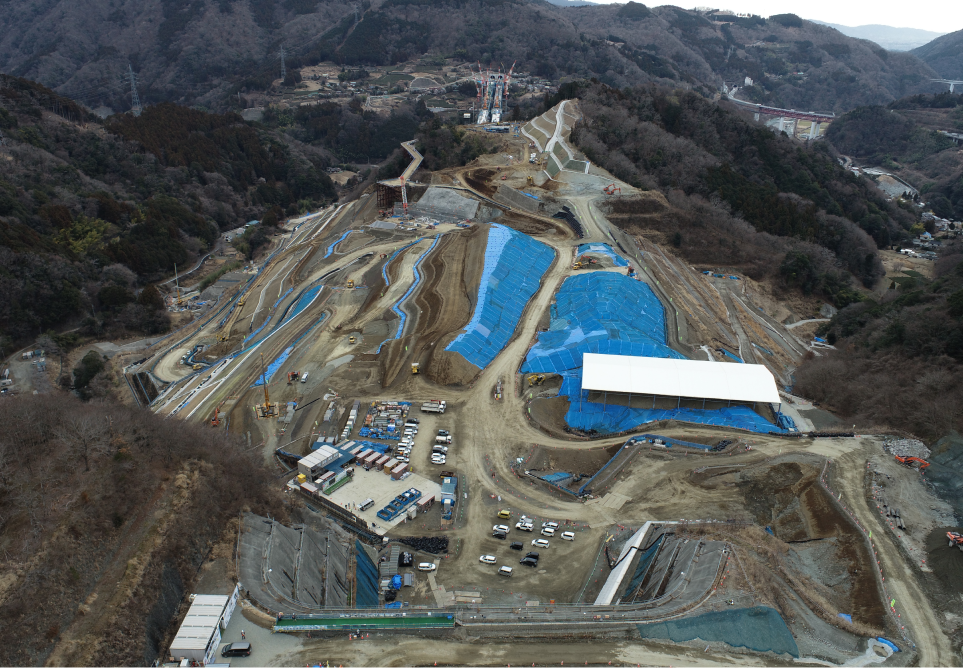

    山北スマートIC(仮称)

    山北スマートIC(仮称)
  • 6

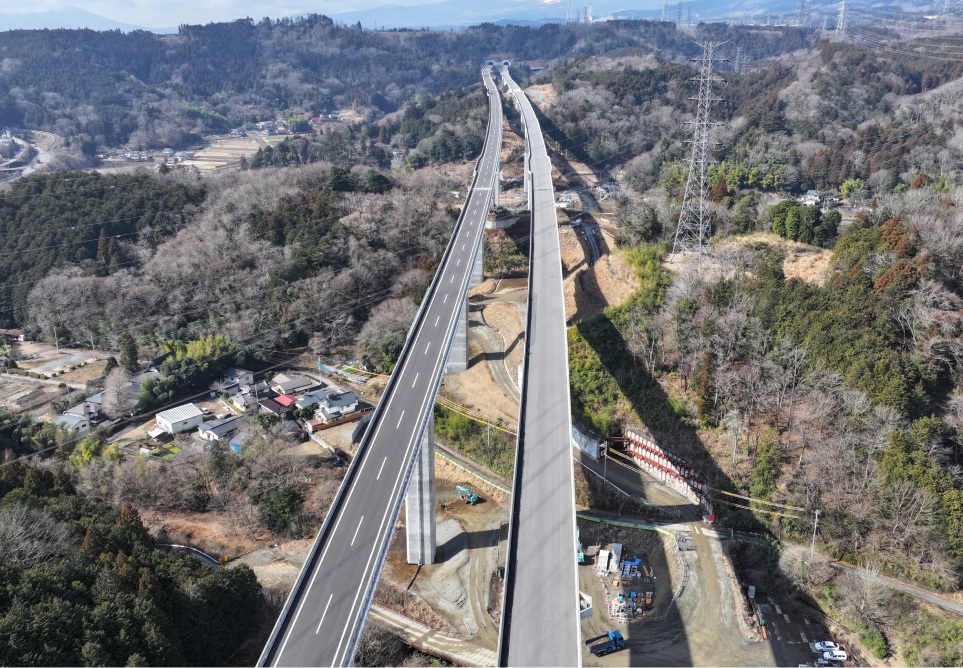

    中島高架橋

    中島高架橋
  • 7

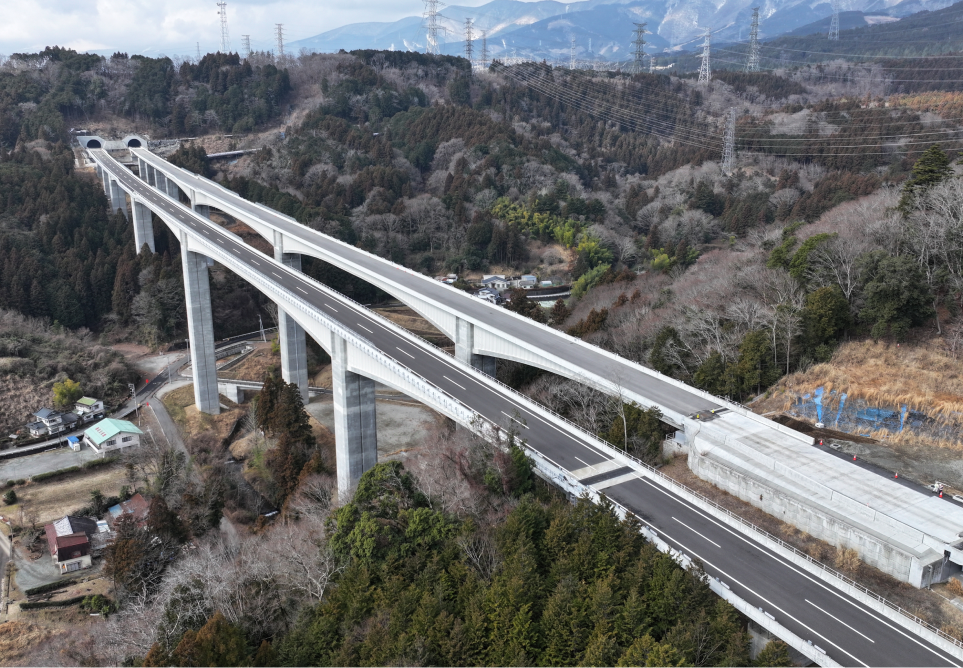

    湯船高架橋

    湯船高架橋
  • 8

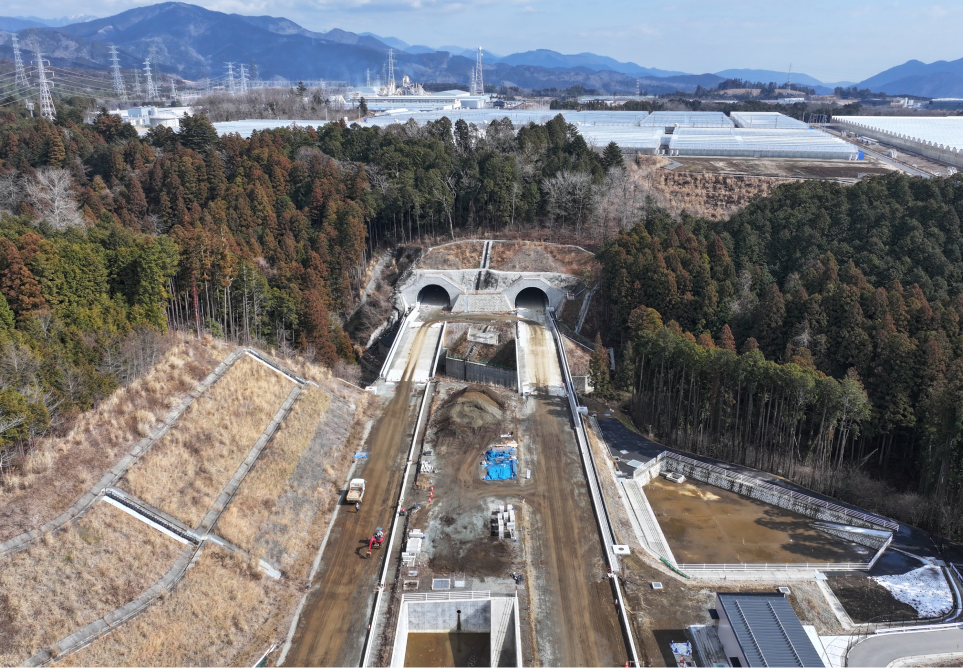

    湯船原トンネル西坑口

    湯船原トンネル西坑口
  • 9

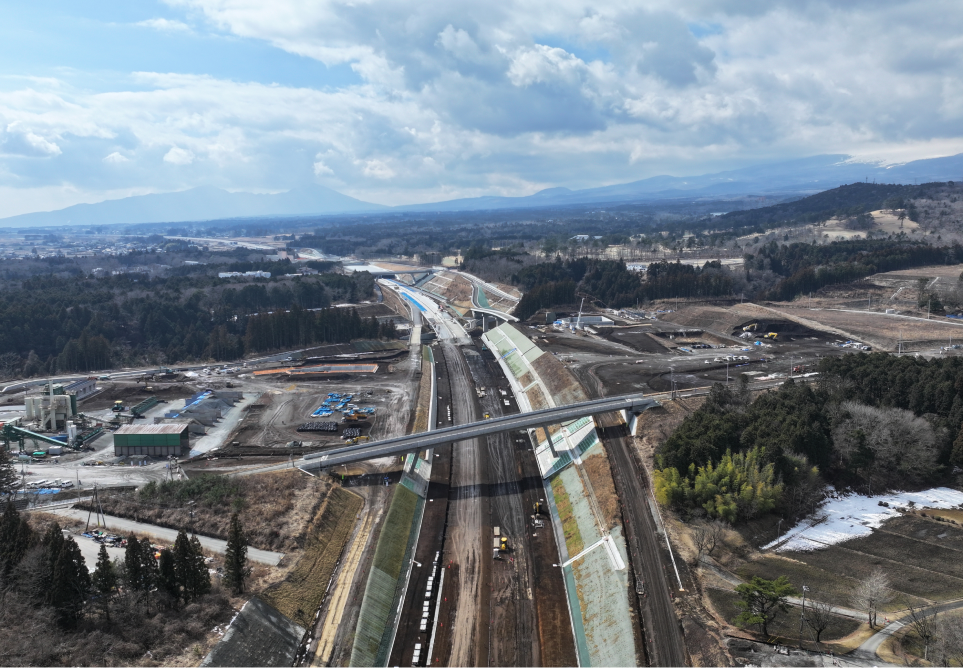

    小山PA(仮称)および小山スマートIC(仮称)

    小山PA(仮称)および小山スマートIC(仮称)
  • 10

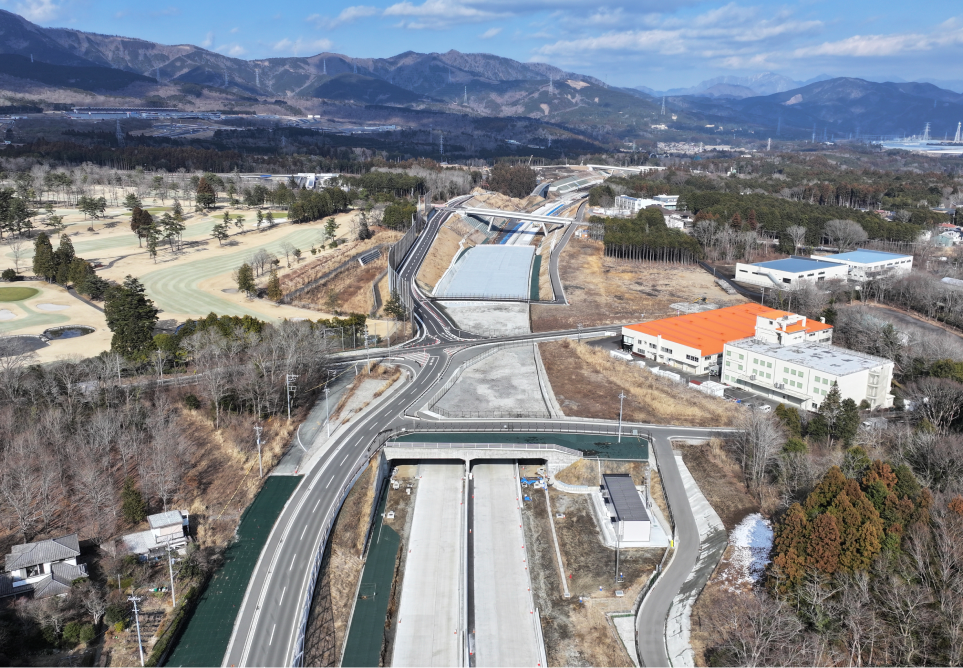

    用沢地区開削トンネル

    用沢地区開削トンネル

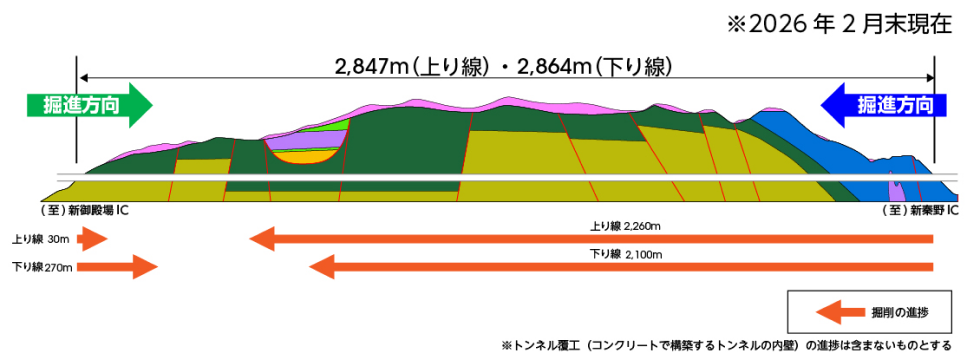

高松トンネルの掘削状況

2026年2月末現在

脆弱地山対策と湧水対策を行いながら、慎重に掘削を進めています。

高松トンネルの掘削状況

トンネル覆工の施工完了後、舗装工事・設備工事(電気・通信・照明・換気設備等)を別途実施します。

高松トンネルの詳細な工事の状況
